某電廠1000MW機組輸煤皮帶著火事故報告

2012年2月22日4時05分,##發電公司2×1000MW機組C9A/B上煤皮帶發生火災。根據現場勘察和輸煤棧橋內監控錄像取證,C9A皮帶導料槽內部除塵器吸粉管內積粉自燃,自燃煤粉落到C9A皮帶上,引起皮帶著火,輸煤運行當班人員未及時發現初期火情火險,4點31分17秒特殊消防報警,輸煤棧橋消防水幕噴淋系統和預作用水噴淋系統未聯動投入。C9A皮帶燒斷后滑落至棧橋下部拉緊裝置處堆積燃燒,引燃相鄰的C9B 皮帶著火。


(一)事故經過
1. 機組運行方式


老廠(2×220MW機組)#7機正常運行、#8機停備;新廠(2×1000MW機組)#1機正常運行、#2機已于2月21日21:30分按電網調度令停機檢修。



2. 輸煤系統運行方式
2月21日,燃料運行部輸煤運行三班當班。新廠上煤運行方式為:1號斗輪機取2號煤場、配2號斗輪機取3號煤場;卸煤運行方式為:翻車機接卸煤至2號煤場。
14:00到17:20分:1號、2號斗輪機配合供煤,C9A皮帶運行。
20:45至22:25分,1號、2號斗輪機配合供煤,C9B皮帶運行。


22日2:25至3:50分,翻車機配卸煤溝C6B上煤,C9B皮帶運行。



3. 著火發現及救援過程
2月22日4:45分:運行三班副班長郭某在清理輸煤運行交接班室衛生時,看見窗外發紅,打開窗戶發現C9A/B皮帶拉緊裝置處著火,立即撥打廠內消防報警電話,匯報燃料調度值班孫某和當班值長周某,并要求值長立即停C9A/B和C10A/B皮帶機電源。值長立即向公司領導匯報,并立即通知現場無關人員撤出著火現場。




4時07分45秒C9A皮帶火情
4:50分,班長吳某通知爐房45米層C10皮帶機值班員梁某抓緊撤離現場。隨即當班班長吳某、郭某進入著火現場進行滅火,同時廠內消防隊消防車也趕到現場進行救火。




4時27分17秒C9A皮帶火情
##公司總經理、副總經理、總工程師等領導趕到現場,指揮、組織火災撲救和救援工作,控制火情擴大,并立即啟動一級應急響應預案。至早上5:40分將火勢撲滅。
6:00分,當班值長周某向國華公司調度室進行了匯報,調度立即通知了國華公司各生產部門負責人和公司領導。國華公司總經理接到報告后立即啟動了公司一級應急響應預案。


6:30分,國華調度室向神華生產指揮中心進行了匯報。



4. 搶修恢復情況
事故發生后,##公司組織成立了以總經理為組長的搶修領導小組,以副總經理為組長的安全生產領導小組,組織安排進行24小時不間斷搶修恢復工作。成立了事故調查、物資供應、技術支持、后勤服務、財產理賠、宣傳、設備搶修和運行保障等11個工作項目組,全面開展搶修恢復工作。
2月28日11:52分,C9A皮帶搶修工作全部結束、恢復運行。
2月28日22:26分,##公司1號機組啟動并按調令并網。


3月1日10:50分,C9B皮帶搶修工作全部結束、恢復運行。



5.事故現場設備損壞情況


事故造成C9A側皮帶400米、C9B側皮帶300米燒損;兩臺皮帶秤、兩臺入爐煤取樣機上半部部分損壞;控制電纜總長6000米燒損;皮帶架100米局部變形;6個滾筒包膠局部脫落;水消防系統管路2處斷開,棧橋兩側護板局部燒損。



(二)事故原因分析
1、輸煤系統基本情況


老廠有5段皮帶、新廠有11段皮帶(附件2:新廠輸煤系統平面布置圖)。發生著火事故的為新廠C9A/B雙路皮帶。皮帶型號為EP-300聚酯帆布難燃鋼網防撕裂膠帶,上膠厚度4.5毫米,下膠厚度1.5毫米,帆布層數5層,鋼網1層;皮帶供應商為上海##膠帶制品有限公司。



2、事故原因分析


經事故調查組現場反復勘察、調查、試驗、取證,查看監控錄像,詢問當班運行與檢修等相關人員,查閱當班記錄、相關的圖紙、檔案,分析確定原因如下:



直接原因:


2月21日20:45分,C9A皮帶機停運。從監控錄像查看,在2月22日4:05分除塵器吸粉管內積存煤粉自燃,自燃煤粉落到C9A皮帶上,引起皮帶著火。



①除塵器吸風口濾網積粉

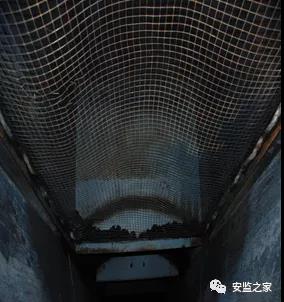

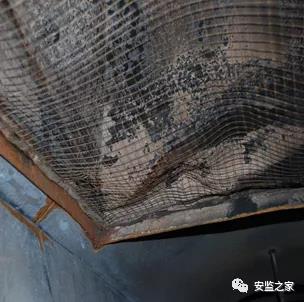

由于粉塵濃度大、氣流速度不均勻等原因,造成除塵器吸風罩入口濾網處積粉較多。(圖1、圖2)




圖1 C9A除塵機吸風口下端濾網積粉

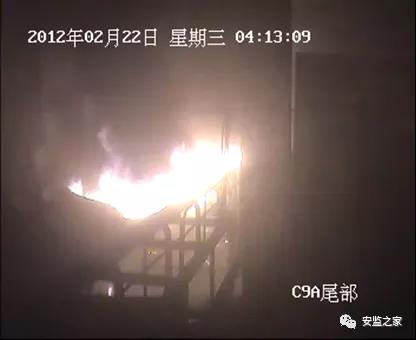

  圖2 C9A除塵機吸風口上端濾網積粉自燃點



②煤粉自燃


除塵器濾網積粉較多,溫度的變化加劇煤粉氧化,溫度達到積粉的燃點后引起煤粉自燃。



擴大原因:
①C9A皮帶著火:C9A導料槽積粉自燃掉到皮帶上,初期火情火險沒有及時發現,未得到及時撲滅和控制,致使火勢蔓延。

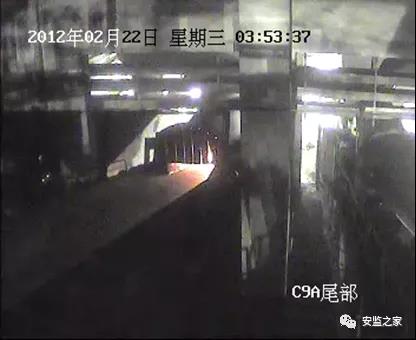

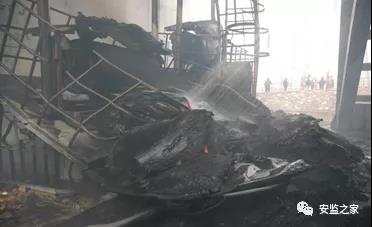

②C9B皮帶引燃:C9A皮帶燒斷后滑落至棧橋下部拉緊裝置處堆積燃燒,引燃相鄰的C9B 皮帶著火。(圖3、圖4)
③輸煤棧橋消防水幕噴淋系統和預作用水噴淋系統未聯動投入,造成火勢沿皮帶蔓延擴大。

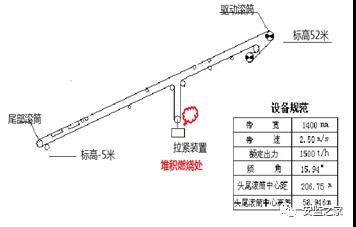

圖3  C9A/B皮帶示意圖



圖4  C9A/B拉緊裝置現場圖片



間接原因:

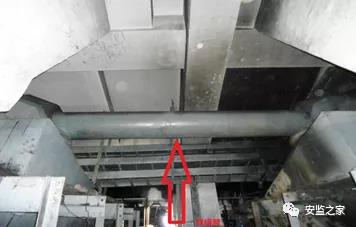

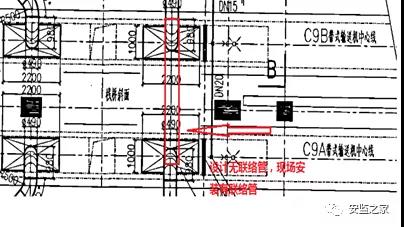

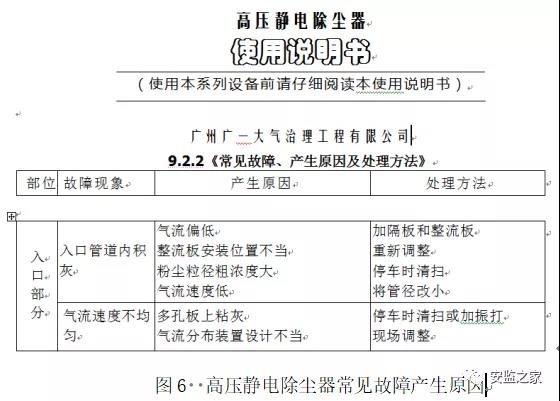

1)檢修人員為解決除塵器振打期間風機停運,造成導料槽大量煤粉飛揚污染輸煤廊道的問題,在危險源辨識不清、風險評估不到位的情況,未履行變更程序加裝了C9A/B除塵器風筒聯絡管,形成吸風口氣流分布偏離原設計,導致氣流速度不均勻,同時吸收口處風量減少,造成濾網上部吸入管積粉嚴重。(圖5、圖6)






圖5  2012年2月20日檢修人員改變設計加裝的C9A/B電除塵器聯絡管




2)燃料消防監測系統設計存在盲區。原始設計中(附件6),火災感溫電纜采用吊裝形式(感溫電纜用鋼絲拉線吊裝在皮帶上方1.0~1.5米處)敷設,考慮到保持一定松緊度,電纜長度保留一定的富余量,C9A皮帶首尾部中心桶距離為206米,實際電纜覆蓋距離僅170米,存在敷設盲區。暴露出原始設計不規范,驗收審核部門把關不嚴。皮帶上方防護罩、除塵器、導料槽、除鐵器等設備處沒有感溫電纜,出現約30米盲區?;馂?zāi)初期發生在導料槽,距離最近的感溫電纜約18米,致使報警感溫電纜自動報警時間延誤26分鐘。
3)燃料消防水噴淋系統未發揮作用。C9A消防水噴淋系統包括消防水幕噴淋系統和預作用水噴淋系統,均未聯動噴淋。

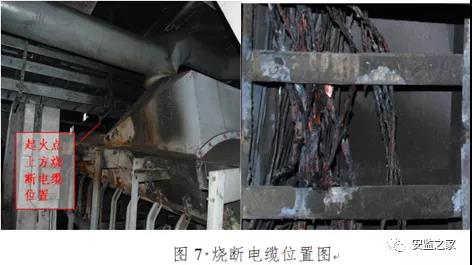

水幕噴淋系統和預作用水噴淋通過報警信號(溫度68度)聯動電磁閥控制管內水壓,啟動水噴淋,由于自動報警系統報警時間延誤,導致聯動電磁閥控制電纜在報警前已燒斷(圖7、附件7),造成聯動電磁閥未動,水幕噴淋系統未噴淋,預作用水噴淋系統在閉式噴頭玻璃泡破裂(爆裂動作溫度68度)的情況下也未噴淋。
消防系統設計說明書中明確“預作用閥控制管路中設計存在壓縮空氣”,經與設計人員核實,屬說明書文字編寫錯誤。

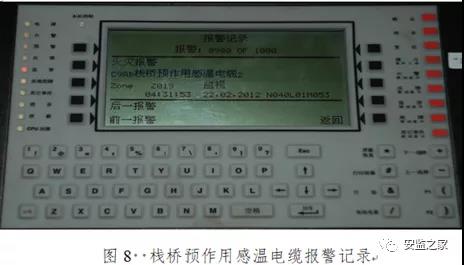

4)現場巡視、輸煤運行監控未及時發現火情,錯過了初期火情火險撲滅時機?;馂?zāi)報警裝置報警后(圖8),輸煤程控室和集控室當班人員嚴重失職,沒有迅速做出反應。


5)輸送皮帶經煤炭科學研究總院上海分院測試中心進行燃燒性能檢測,樣品檢測結果火焰持續時間為64.12秒(技術要求不大于60秒),再燃性無法判斷,“結論不合格”



(三)此次事故中暴露出的問題:


為加強本安體系建設和消防管理工作,神華集團公司2月14日下發了神華安全電2012年003號文件《關于開展集團公司電力板塊消防管理安全檢查的通知》提出了7類具體要求、2011年8月1日國華電力公司下發了《消防安全管理一個規定和三個標準》、2012年1月1日下發了《2012年安健環工作三十五項重點任務》(安全1號文件)、2月5日和20日連續下發兩個加強防火及消防管理的通知共7類17項要求,以及開展春季安全大檢查通知共16項檢查重點。##發電公司執行落實上述文件要求嚴重不到位,暴露出##發電公司本質安全基礎不牢,消防管理責任制未能有效落實、消防意識不強、火災隱患排查不徹底、安全風險辨識不認真、消防培訓不全面,主要體現在:



1、設備異動/變更管理存在嚴重不足。


C9A/B皮帶機電除塵器吸粉管由單獨設計改為聯通管(附件11、附件12),其目的是為了抑制揚塵,但在變更過程中,沒有對改造方案和變更后的風險進行認真的辨識和分析。沒有嚴格執行設備異動/變更管理程序,設備變更管理存在管理漏洞。



2、基本建設過程控制存在缺失。


C9A/B感溫電纜存在敷設盲區,暴露出原始設計不規范,驗收審核部門把關不嚴。特殊消防系統未及時移交生產,針對特殊消防系統的操作和使用,未對生產人員進行必要的消防培訓。



3、安全職責落實存在問題


##發電公司《設備分工分界實施細則》(GHFD-01/XD-01)中關于1000MW機組設備管轄范圍的規定內容,對消防系統責任分工不明確,消防設施維護試驗工作、輸煤程控消防報警裝置分工出現真空,燃料分公司和設備維護部專責人員、管理人員對此不清楚。設備分工不清,導致安全責任制無法落實到位。



4、安全生產管理文件體系存在漏洞、執行落實不到位。


##發電公司現行的安全生產管理文件及檢修運行規程中,缺少消防設施、報警裝置定期試驗、按時監控畫面巡回檢查的規定,且崗位工作職責中沒有消防安全職責的明確規定。暴露出在發電生產本質安全管理建設過程中,基本的文件體系建設還存在漏洞和不足,執行過程中沒有切實落實到位。



5、消防安全培訓存在問題


發現火情后,燃料調度人員撥打12次(附件13)報警電話,歷時2分35秒才正確撥通報警電話,且對火情描述不清,致使消防人員未能正確判斷火情,分批出警。生產人員對消防報警裝置的報警信息處置程序不清,對現場手動啟動水幕消防系統的程序不清,對現場消防系統的整體情況,包括系統配置、系統布置、功能均不清楚。暴露出##發電公司消防培訓工作缺乏針對性、實效性,百萬機組投產后,沒有將消防技能作為生產人員上崗必備條件。


6、勞動作業組織不適應兩臺百萬機組運行要求。經核實,自2006年以來,燃料運行值班人員采用上一天(24小時)休三天(72小時)的倒班方式。



7、對集團消防工作要求沒有嚴格落實。
2月14日,集團公司下發了《關于開展集團公司電力板塊消防管理安全檢查的通知》(神華安傳電2012003號),提出了7項具體要求,其中要求各發電單位要對輸煤系統、制粉系統的消防管理狀況進行檢查。但##發電公司沒有嚴格行落實文件要求,沒有發現輸煤系統存在的火災隱患。暴露出##發電公司沒有嚴格執行集團安全工作要求,發電生產本質安全管理基礎不牢。


這起火災事故還暴露出##發電公司在動火作業管理方面存在嚴重不足。事故調查中發現,##發電公司規定輸煤系統動火作業需辦理二級動火工作票,現場要有消防監督,但輸煤系統長期以來動火作業沒有辦過動火工作票,失去了動火作業的管控。



(四)整改措施及行動計劃
國華電力公司將認真吸取##公司“2.22”事故教訓,按照神華安全電2012年003號文件《關于開展集團公司電力板塊消防管理安全檢查的通知》要求,及《神華國華電力消防安全管理一個規定和三個標準》、國華電安〔2012〕1號《2012年安健環工作三十五項重點任務》、國華電發〔2012〕1號《國華電力2012年加強生產管理的重點要求》,立即采取以下整改措施和行動計劃:
1.深刻剖析本次事故,深刻吸取本次火災事故教訓,進一步提高對消防管理極端重要性的認識
1)進一步認真貫徹落實《消防法》,落實集團公司《關于開展集團電力板塊消防管理安全檢查的通知》(神華安傳電〔2012〕003號)文件中提出的七條要求。3月15日前完成階段性總結。
2)立即開展防火消防安全檢查,查思想,查系統,查報警,吸取教訓,杜絕火災。各單位總經理親自帶隊檢查輸煤棧橋、電纜溝道等重點防火部位。檢查工作在3月15日前完成。
3)強化《神華國華電力消防管理一個規定和三個標準》的落實,強化消防專業化管理,進而作為主專業管理,定期檢測、定期試驗,加強消防管理和專業人員培訓,同時全面完善消防設施、器材的配備;對消防工程嚴格把關驗收。3月30日之前完成。
4)回歸原始設計,對照消防系統原始設計圖,普查特殊消防系統、自動報警系統(如感溫電纜布置等)、消防水管網與原始設計圖紙是否一致,如有異動,須進行再次論證。3月15日前完成普查報告。


5)加強與地方消防機構溝通,請地方消防部門專家開展消防隱患大普查。3月30日前完成。



2.警鐘長鳴,守土有責,認真落實消防管理責任制
1)提高認識,各公司針對##公司“2.22”火災事故,召開專題消委會會議,認真學習本次事故報告,吸取事故暴露的問題,舉一反三,加強消防責任制落實。3月15日前完成。
2)新建、收購電廠細化梳理消防分工分則,落實消防重點部位責任人,人員變更及時調整。3月15日前完成。
3)按照消防“一規三標”要求,落實逐級崗位消防安全責任制,明確消防安全職責,進一步明確各單位總經理是本單位消防安全第一責任人,生產、基建副總經理為本單位生產、基建區域消防直接責任人,后勤負責人為本單位非生產區域消防直接責任人的職責。3月15日前完成。
4)責成電力研究院物流中心調查皮帶采購程序,##公司制定防止運行皮帶著火的防護控制措施。3月20日前完成。


5)加強動火工作票管理,嚴格按照安規要求辦理工作票,嚴禁無票作業,在重點防火部位進行動火作業必須辦理一、二級動火工作票,一級動火工作必須有專職消防人員現場監護。



3.強化消防培訓,確保消防管理“四個能力”建設
1)按照“先進、足額”的原則,加強消防裝備、裝配的配備。有關單位落實好5個新建消防站、3個改擴建消防站建設計劃、及時做好13臺消防車的采購計劃、4個重大技改項目實施計劃。10月30日前完成。
2)加強全員消防報警能力的培訓,以班組為單位開展一次全員報警仿真,對報警內容制定標準示范卡,做到人手一卡。規范專職消防隊接警人員行為,確保報警電話三聲之內接警。3月30日之前完成。


3)提升專職消防人員素質,對消防人員開展一次資格審查,對未取證人員制定取證計劃,確保年內全員持證上崗。加強義務消防隊建設,開展雨淋閥、自動報警系統等專業知識培訓。各單位近期開展一次針對輸煤棧橋,電纜溝等重點防火區域的消防演練。3月30日之前完成。



4.提高認識,轉變觀念,全面評估##公司生產組織模式、人員配置及技術力量的不適應性
1)##公司1000MW機組的投產,正處于從基建期到生產期、由老機組到新老機組并存的轉變階段,管理對象在技術等級、自動化水平、設備的先進性等方面都有質的變化,##公司須深入評估生產組織流程,并進行全面調整,盡快完善燃料運行組織方式和落實運行崗位責任。3月30日之前完成。


2)全面評估各級專業管理人員技能水平,進一步完善專業人員培訓和配置,嚴格執行專業管理培訓考核制度,盡快提升技能,適應現代化大機組安全生產要求。對搶修恢復的輸煤系統進行安全性和質量評估,保證其符合安全、質量要求,并完善原設計存在的不足。3月30日之前完成。



5.全力以赴,加大支持,通力配合,積極扭轉安全局面
1)國華公司領導班子將在技術支持組的基礎上,繼續加大對##公司等新投產電廠安全生產和全廠管理的支持力度,重點做好安全生產統籌安排和管理品質的穩步提升。
2)國華公司安全生產、工程建設、電力研究院等系統繼續積極支持##公司,調動各方資源積極參與到##公司的搶修工作當中,盡快恢復上煤,并配合好下一階段安全生產工作。
3)各發電公司發揮專業優勢,作好對同類型機組安全技術支持,特別是已投產的百萬機組、超超臨界機組的發電公司尤其要對##公司等新投產電廠的支持,作好信息共享和安全技術傳遞。
