關于內蒙古某200MW風電項目“8.20”外包人身死亡事故的調查報告
一、基本情況
內蒙古某風力發電有限公司某風電場一期裝機容量100MW,于2010年全部投產。后續200MW工程采用80臺2.5MW機組,某大型設備安裝有限公司(以下簡稱吊裝單位)承包其中40臺機組吊裝工作,截至2020年8月23日累計完成17臺,已投運發電6臺。吊裝單位將部分勞務工作分包給以王某某為首的長期協助隊伍。該項目監理單位為山東某建設項目管理有限公司。
二、事故經過
2020年08月15日,吊裝單位向監理單位、建設單位提交106#風機吊裝專項施工技術方案,按照先吊裝T1、T2、T3、T4、T5段塔筒,然后分體吊裝機艙再組裝葉輪后吊裝葉輪的順序施工。方案中提出“35kV線路需要放線”。方案經監理單位、建設單位項目部審核后批準。08月17日吊裝單位辦理了106#風機吊裝工作票(工作負責人為王某某),經風機廠家、監理單位及建設單位項目部簽字批準。當日,王某某因有事離開現場,口頭委托安全員楊某某擔任工作負責人。

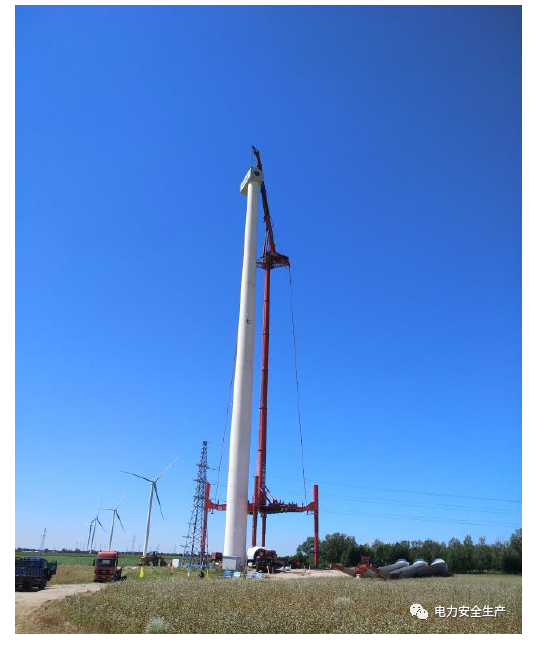

08月18日07時,楊某某帶領夏某某等25人進入106#風機位開展風機塔筒吊裝作業。吊裝監理工程師蘭某某和建設單位項目部人員趙某某現場旁站,11時45分,第三段塔筒吊裝完成后,因天氣下雨原因,吊裝工作暫停,人員全部撤離現場。
08月20日08時10分天氣好轉,楊某某再次帶領夏某某等25人進入106#風機位繼續開展第4段塔筒、第5段塔筒以及機艙吊裝工作,并電話通知了監理單位和項目部。當天上午,吊裝監理工程師蘭某某處理其他工作未到現場旁站,建設單位項目部趙某某在場,后于10點30分左右因其他工作離開現場。
12時左右,楊某某電話通知趙某某,要求在組裝葉輪之前將106#風機位旁的35kV線路導線拆卸至地面。35kV集電線路(同塔雙回GH線)自2010年7月13日投運后,一直正常帶電運行。趙某某接到楊某某電話后隨即通知風電場辦理線路停電事宜。風電場12時5分開始辦理工作票和操作票,13時5分開始操作,13時35完成停電操作。

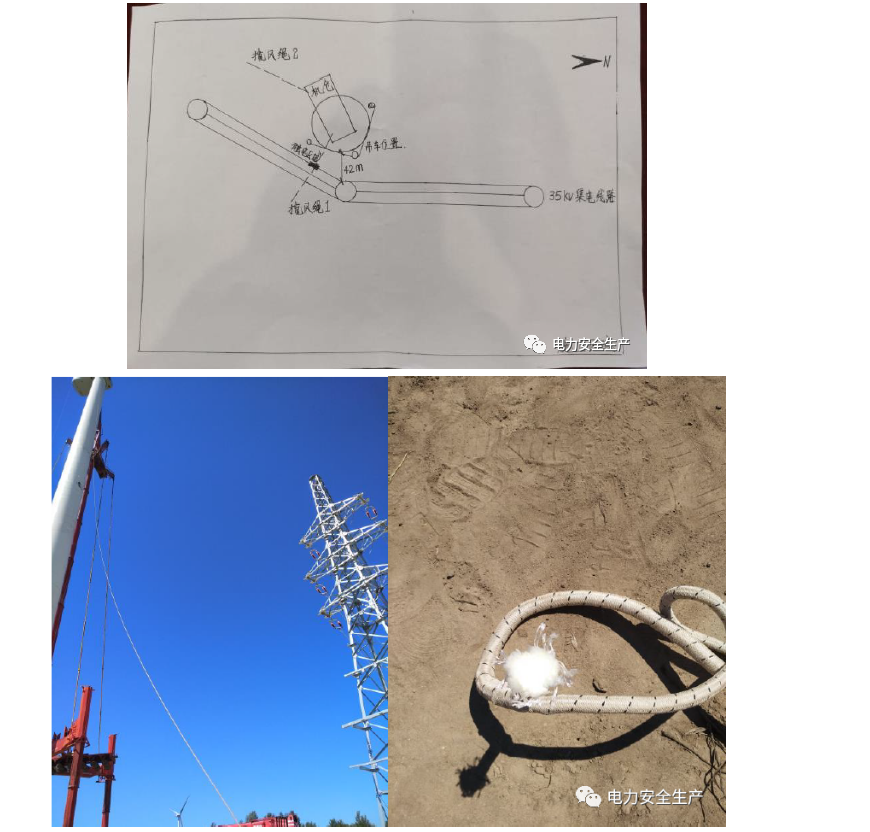

楊某某打完電話后,繼續指揮開展吊裝工作。在開展機艙吊裝作業前,吊裝單位現場攬風繩作業人員丁某某詢問楊某某,35kV集電線路是否帶電,楊某某答復不帶電。
12時11分,在吊裝風機機艙時,吊裝單位寧某某、韓某某、王某福等3人在拉機艙攬風繩過程中,攬風繩上部與35kV集電線路C相放電,造成寧某某、韓某某、王某福3人觸電倒地,楊某某撥打120,并駕車將三人送往醫院,途中與救護車相遇,將寧某某轉移至救護車。寧某某經搶救無效死亡,另外兩人手部輕微灼傷。
三、事故性質及原因
(一)事故直接原因
施工人員寧某某在拖拽攬風繩作業過程中,攬風繩與35kV集電線路放電,導致人身觸電死亡。
(二)事故間接原因
1、吊裝單位現場安全管理混亂。吊裝單位的《專項施工技術方案》中明確要求吊裝時需要將機位旁的35kV線路導線拆卸至地面,現場作業時未落實該項措施。吊裝單位未按照《危險性較大的分部分項工程安全管理規定》要求對施工現場進行管理;隨意更換吊裝作業工作負責人,未履行任何申報手續,安全管理松懈。現場負責人楊某某同時是該項目現場專職安全員,但無任何安全管理資質。作為106#風機吊裝工作負責人,僅考慮線路是否影響葉輪組裝,對線路是否帶電不清楚,對現場存在的觸電風險辨識不到位?,F(xiàn)場施工人員安全意識淡薄,對施工環境不清楚的情況下,盲目作業?,F(xiàn)場負責人對作業風險辨識不清,未能有效辨識吊裝作業過程中可能發生的人身觸電風險。吊裝單位對施工人員培訓和安全交底流于形式,安全交底中無防觸電相關事項。
2.監理單位對工程現場監管缺失,監理人員能力不足。監理人員未對《專項施工技術方案》中的相關安全措施落實情況進行有效監督;吊裝監理工程師專業能力不足,未對現場作業觸電風險進行有效辨識,對施工單位人員資質審核把關不嚴;事故發生時,監理人員擅離職守,未履行旁站責任。監理單位在現場工作的監理工程師數量不符合合同要求,與其上報給建設單位人員清單不符,且總監長期不在現場。
3.建設單位項目部安全監管不力,存在“以包代管”現象。在現場安全管理工作中,隱患排查、反違章等執行不到位;對施工單位未落實吊裝安全措施及人員無證上崗、隨意更換工作負責人等情況監督不到位,對施工單位的安全教育、安全交底等情況疏于監管;對監理單位履行職責缺乏管控力度,致使監理單位不能正確履行專業監理職責。
四、整改建議及防范措施
(一)深刻吸取事故教訓,落實防范措施。強化責任意識,改進工作作風,對照事故暴露的問題,認真總結,深刻剖析管理原因,查找不足,舉一反三,采取切實有效的整改措施,防止類似事故的再次發生。
(二)切實履職盡責,落實各方安全管理責任。項目建設單位要履行好項目管理的主體責任,全面排查監理人員的資質及持證上崗情況,督促監理單位提高履職能力;加強現場安全檢查,全面核查項目施工單位人員資質和到崗情況,督促施工單位嚴格按照施工方案組織施工,落實現場安全措施。監理單位要嚴格落實監督管理職責,加強人員、特種設備審查和施工方案審核,落實吊裝、交叉作業等高風險作業的旁站監督機制。施工單位要加強安全風險辨識,完善施工方案,嚴格落實安全交底、安全監護等管理措施;要加強施工人員安全教育培訓,確保具備相應的安全意識和安全能力。
(三)全面加強現場管控,防范安全風險。組織施工現場開展好隱患排查、反違章等基礎性工作;落實安全例會制度,經常性開展現場安全檢查,并落實閉環整改;嚴格執行相關規程、規范以及施工方案中的安全措施;針對項目已部分投運的情況,切實加強帶電設備管理,統籌協調與帶電設備相關的作業,加強危險點分析,防范觸電風險。
